小喜為您講解干掛花崗巖幕墻的施工方法(一)


小喜為您講解干掛花崗巖幕墻的施工方法(一)


河北萬喜設計官網  點擊查看更多



  一、干掛花崗石幕墻制作安裝包括如下主要工序:

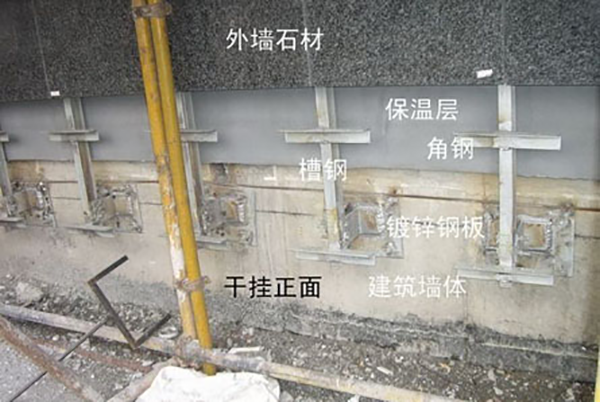

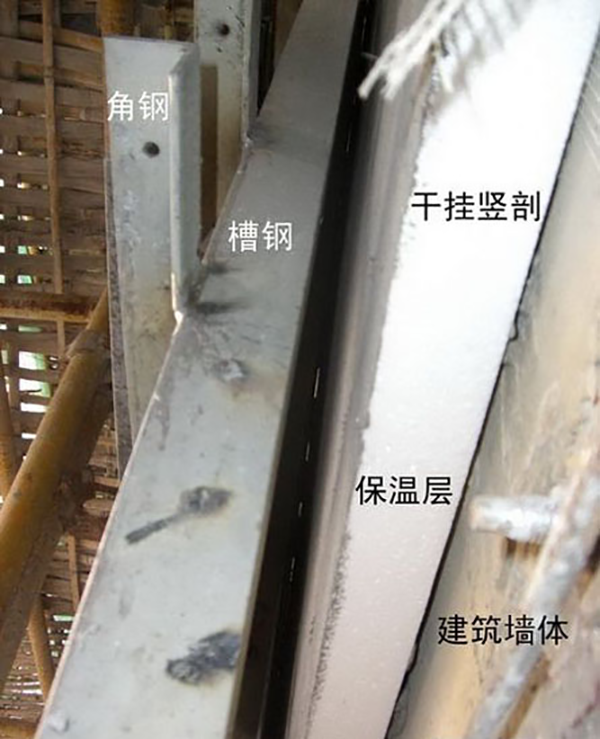

  花崗石板材加工(切割、磨光或拋光、倒棱倒角、開槽、拓孔)→花崗石幕墻預埋件安裝→花崗石幕墻龍骨安裝→ 花崗石幕墻防雷裝置安裝→花崗石幕墻防火帶安裝→花崗石幕墻板材安裝→注密封膠。

  二、工藝操作流程:

  施工準備→檢查驗收石材板塊→將板塊按順序堆放→初安裝→加固→驗收。

  三、基本操作說明:

(1)施工準備

  由于板塊安裝是整個幕墻安裝中最后的成品環節,在施工前要做好充分的準備工作。準備工作包括人員準備、材料機具準備、施工現場準備。

(2)檢查驗收石材板塊;

  檢查的內容有:

           A、規格數量是否正確;

           B、各層間是否有錯位;

           C、堆放是否安全、可靠;

           D、是否有誤差超過標準的板塊;

           E、是否有色差超過標準的板塊;

           F、是否有已經損壞的板塊;

  驗收的內容有:

          A、三維誤差是否在控制范圍內;

          B、是否有損傷,該更換的要更換;

          C、膠是否有異常現象;

          D、抽樣做結構膠粘接測試;

  檢查驗收要做好詳細的記錄并裝訂成冊簽注參加驗收檢查人員名單。

石材板塊按安裝順序規格堆放:在安裝板塊前要按安裝順序進行堆放,堆放時要適當傾斜,以免板塊傾覆。



  五、安裝:

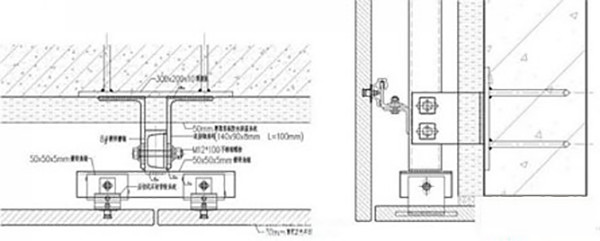

    (1)吊幕墻平面基準線

  幕墻龍骨安裝調整完畢后,自石材幕墻頂部吊幕墻縱向平面線。此平面線一般選在幕墻平面右側轉角位置。

吊線要綜合考慮花崗石幕墻與其他種類幕墻的配合,同時要考慮石材幕墻本身平面的調節能力。每個平面的轉角均應吊豎直線。

    (2)拉水平線

  根據設計及施工實際情況確定石材幕墻的底邊位置,在兩條豎直線之間拉一條水平線。水平線和豎直線確定幕墻平面。

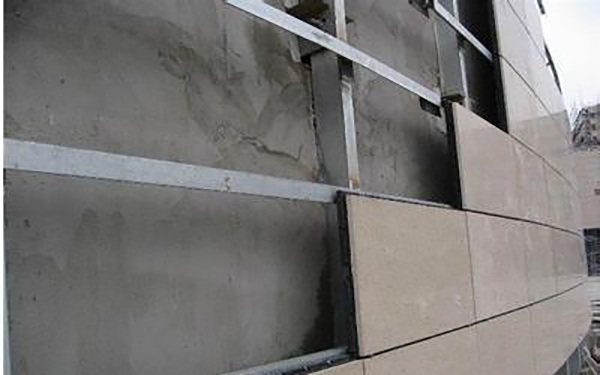

     (3)裝石材板塊

           A、將已安裝后切螺栓、鋁合金扣件的石材掛在掛件上固定;

           B、如果石材與平面線不平齊則調整微調螺栓,調整平齊,緊固螺栓;

           C、安裝止滑螺栓;

           D、后一塊板的安裝以前一塊板及縱橫平面線為基準。其他與第一塊同。同時須注意調整幕墻的橫縫直線度,豎縫直線度,拼縫寬度允許偏差符合規范要求;

           E、是否有色差超過標準的板塊;

           F、是否有已經損壞的板塊;



  六、加固:調整后及時加固,確保每一塊石材的安裝成功率。

  七、驗收:每次安裝時,從安裝過程到安裝完畢,全過程進行質量控制,驗收也是穿插與全過程中,驗收的內容有:

     (1)板材自身是否有問題;

     (2)膠縫大小是否符合設計要求,膠縫是否橫平豎直;

     (3)石材板塊是否有錯面現象,色差是否在允許范圍內;

     (4)石材角是否損壞;

  驗收記錄、上扣件、上石材膠等屬于隱蔽工程的范圍,要按隱蔽工程的有關規定做好各種資料。



  以上呢就是小喜給大家帶來的干掛花崗巖幕墻的施工方法之一,希望對您有所幫助,下期我們將接著講解另一種施工工藝,敬請期待哦。來關注我們的微信公眾號吧wanxi58或者直接登錄官網查詢m.longyl.com
